Predor Markovec končno odprt: olajšanje odgovornih, dvomi domačinov

Predor Markovec in hitra cesta Koper-Izola sta končno odprta, danes je tam stekel tudi promet. Za vožnjo po novem odseku bo treba imeti na avtomobilu vinjete, kar med domačini poraja veliko vprašanj.

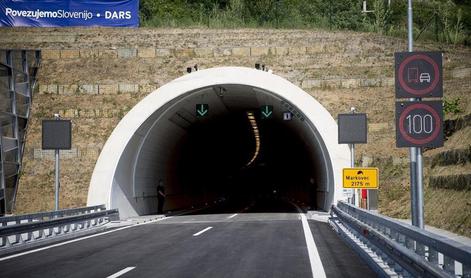

1 / 7

Foto: Ana Kovač

2 / 7

Foto: Ana Kovač

3 / 7

Foto: Ana Kovač

4 / 7

Foto: Ana Kovač

5 / 7

Foto: Ana Kovač

6 / 7

Foto: Ana Kovač

7 / 7

Foto: Ana Kovač

Cerar: Predor Markovec smo čakali dolgo, kar predolgo

Predor Markovec je bil danes dopoldne že prava turistična atrakcija, saj so za domačine pripravili avtobusne oglede dobrih dva kilometra dolgega predora. Čeprav gre le za predor, je bilo navdušenje domačinov precejšnje. Verjetno tako zaradi tehnične dovršenosti, a še veliko bolj zato, ker so nanj čakali tako dolgo. Občani so dopoldne predor opisovali kot "hladnega, prostornega in tehnično modernega", okrog četrte ure pa je predor skupaj s predstavniki Darsa odprl premier Miro Cerar.

"Čakali smo ga dolgo, kar predolgo. Težave so bile v zakonodaji, ki omogoča zavlačevanje postopkov, pa tudi v stečajih družb. Vlada se problematike zakonodaje zaveda, zato jo bo ustrezno spremenila in tako naslednja gradnja pet kilometrov dolgega odseka ne bo več trajala deset let. Ozko grlo pri Semedeli bomo odpravili, a s tem naša naloga še ni končana. Le dokončana prometna povezava bo odpravila prometne težave na Obali," je na odprtju povedal Cerar.

Končana gradbena saga, so lokacijo odprtja prestavili zaradi napovedanih protestov domačinov?

Čeprav bi moralo odprtje predora potekati na koprski strani, so jo pripravili na strani Izole. Razlog naj bi bil v napovedanih protestih domačinov, organizatorji dogodka pa so na vzhodni strani predora lažje poskrbeli za želeno varnost in nedostopnost tistim osebam, ki na dogodek niso bile uradno povabljene.

Skupaj s predorom Markovec je Dars danes odprl tudi 5,2 kilometra dolg odsek hitre ceste med Koprom in Izolo, tako da imamo v Sloveniji zdaj 612 kilometrov avtocest in hitrih cest. Za dokončanje predora so pri Darsu potrebovali štiri leta in pol, oziroma 1.647 dni, tako da se je danes v Kopru končala ena najbolj dolgotrajnih gradbenih sag v Sloveniji.

Projekt gradnje hitre ceste Koper–Izola se je s podpisom pogodbe začel že leta 2006, pogodbo za graditev predora Markovec pa so podpisali konec leta 2009. V naslednjih 16 letih je na tem projektu stečaj doživelo pet gradbenih družb, kar je tudi objektivno podaljševalo gradnjo hitre ceste in predora.

Poudarki novega predora Markovec: četrti najdaljši dvocevni predor v Sloveniji, za katerega so izkopali 370 tisoč kubičnih metrov materiala

Predor Markovec je dolg 2,2 kilometra, s čimer je četrti najdaljši med skupno 21 dvocevnimi predori v Sloveniji. Daljši so na primer predori Trojane, Kastelec in Dekani, seveda pa je še daljši sicer enocevni predor Karavanke. Predorska cev predora Markovec od Kopra proti Izoli je dolga 2.144, v nasprotno smer pa 2.174 metrov.

Poleg približno 90 nadzornih kamer, ki zagotavljajo stoodstoten videonadzor nad dogajanjem v predoru, je pomembno tudi njegovo prezračevanje. V obeh ceveh so ventilatorji, ki zagotavljajo pretok zraka v smeri vožnje. Zaradi burje je tako v smeri Izole manj ventilatorjev, v nasprotni smeri, iz Kopra, pa je nameščenih več. Tam burja namreč piha v nasprotni smeri vožnje. Predor omogoča tudi dvosmerni promet skozi eno predorsko cev, zaradi česar je v predoru tudi več signalizacije. V vsaki cevi je po ena odstavna niša, ki je opremljena tudi z varnostnimi mehi ter šestimi prečnimi cevmi za prehod ljudi oziroma vozil iz ene predorske cevi v drugo.

Za potrebe predora so izkopali 370 tisoč kubičnih metrov materiala, v predor vgradili 3.205 ton železa in 184 tisoč kubičnih metrov betona. Pogodbena vrednost gradnje je bila ocenjena na 64,5 milijona evrov, do zdaj je predor stal dobrih 56 milijonov evrov. Za plačilo odškodnin domačinom v Markovcu in Žusterni so plačali 360 tisoč evrov. Vsi obračuni še niso končani.

Pričakovani dnevni promet na novi hitri cesti je 37 tisoč vozil, kakšna prihodnost čaka lokalno cesto prek hriba Markovec?

Po predvidevanjih Darsa bo skozi predor dnevno zapeljalo v povprečju okrog 37 tisoč vozil, kar je podoben obseg prometa kot na hitri cesti med Bertoki in Koprom. To je kajpak povprečni dnevni izračun prometa, ki pa bo predvidoma v poletnih mesecih še precej višji.

Za vožnjo po novem odseku hitre ceste in seveda tudi skozi predor Markovec bo treba imeti že danes zvečer in jutri zjutraj na avtomobilu nameščeno veljavno vinjeto. Domačini se že dalj časa bojijo povečanega obsega prometa prek lokalnih cest, kjer bi lahko bila najbolj obremenjena lokalna cesta prek hriba Markovec nad Koprom.

"Jutri bo na odseku nove hitre ceste in predora Markovec prisotnih nekaj več policistov, saj bo prometni režim kar precej spremenjen. Prisotni bomo seveda tudi na lokalni cesti prek Markovca, ki bo bržkone prva izbira vseh tistih, ki bi se želeli izogniti vožnji po novi hitri cesti zaradi vprašanja vinjet. Cesto prek Markovca smo pred leti že analizirali. V zadnjih štirih letih se je na tej cesti zgodilo 35 nesreč, v katerih je ena oseba umrla, štiri so bile huje poškodovane, ena pa lažje. To vsekakor dokazuje, da je bila cesta že zdaj obremenjena," je povedal Igor Gjerkeš, inšpektor policijske uprave Koper.

Ureditev nove hitre ceste in predora še vedno brez popolne lokalne podpore

Mnogi pa kljub doseženemu kompromisu ostajajo nezadovoljni, zlasti zaradi bojazni, da bo močno obremenjena zlasti lokalna cesta čez Markovec. Krajani, ki bi jih utegnilo prizadeti odprtje predora in posledična množična preusmeritev vozil brez vinjet na njihovo območje, so napovedali celo zapore lokalnih cest.

Predsednik krajevne skupnosti Za gradom Zlatko Gombar se sprašuje, kam bo stekel tranzit vozil brez vinjet, če bo obalna cesta zaprta, vinjete skozi predor Markovec pa bodo še vedno obvezne. Gombar sicer verjame, da bodo obalni župani sčasoma le našli ustrezno rešitev tudi za vse, ki živijo na Markovem hribu.

Glasni so tudi drugod. V krajevni skupnosti Škofije menijo, da so obalni župani povsem zanemarili nekatere njihove argumente. Dosežen dogovor je po njihovem celo škodljiv, zato se zavzemajo, da bi celotno hitro cesto od meje z Italijo na Škofijah do Izole izvzeli iz vinjetnega sistema. Kot namreč ugotavljajo, danes že polovica vsega prometa poteka po lokalni državni cesti skozi Škofije, ob konicah pa je stanje še slabše. Trdijo, da je povečan promet nastal izključno zaradi preusmerjanja tranzitnega prometa s hitre ceste na vzporedno državno cesto kot posledica uvedbe vinjet, naselje pa je skoraj enako prometno obremenjeno kot pred izgradnjo ceste.

V stranki Oljka pa so pozvali celo k bojkotu slovesnega odprtja predora. Dogovor istrskih županov so označili za politični kompromis, pri čemer opozarjajo, da bo mnogo dnevnih migrantov "nedvomno dodatno obremenilo ceste strnjenih bivalnih naselij na Markovcu, Prisojah, Žusterni in druge ceste, v katerih bližini so občutljive dejavnosti, kot so šole ali vrtci, da ne omenjamo izolske bolnišnice".

[video: 11662 / ]

Kronologija gradnje predora Markovec

Zamisli za gradnjo predora Markovec segajo že v 80. leta preteklega stoletja, a predlog državnega lokacijskega načrta za projekt hitre ceste Koper–Izola, katere del je tudi predor pod hribom Markovec, je bil sprejet šele leta 2004. Tudi zapleti okoli predora so se začeli že precej pred gradnjo. Najprej je bila problematična izbira izvajalca. Družba za avtoceste v Sloveniji (Dars) je tako leta 2006 sklenila pogodbe za gradnjo odseka hitre ceste med Koprom in Izolo, ne pa še za predor Markovec. Postopek javnega naročanja za predor namreč še ni bil končan. Marca 2008 je Dars za izvajalca del izbral skupino italijanskih podjetij v skupnem nastopu na čelu z družbo Vidoni. Na odločitev sta se na državno revizijsko komisijo pritožila neizbrana ponudnika SCT in Primorje, komisija pa jima je delno ugodila in razveljavila odločitev naročnika o oddaji javnega naročila Italijanom, saj ti niso izkazali potrebnih referenc. Razpis je Dars nato razveljavil, sledile so vnovične pritožbe, izbira izvajalca del pa se je zamaknila v leto 2009, ko je Dars kljub vnovičnim pritožbam decembra tistega leta vendarle podpisal pogodbo za izgradnjo predora s Cestnim podjetjem Maribor (CPM), ki je bil izbran v skupnem nastopu z avstrijskim Alpine Bau. Dela so stekla spomladi naslednje leto, a zapletov s tem še ni bilo konec. Zaradi finančnih težav je CPM končal v prisilni poravnavi, obveznosti glede dokončanja del pa je v začetku leta 2011 prevzel Alpine Bau sam. Nato so se pojavile težave z lokalno skupnostjo zaradi izbire tehnologije vrtanja, pa tudi zaradi zahtev Avstrijcev po plačilu dodatnih del v predoru. To je vrtanje predora zamaknilo v sredino leta 2011. V letu 2012 je Avstrijcem uspelo prebiti obe cevi predora, zato pa so se pojavili zapleti pri oddaji naročila za elektro-strojna dela v predoru. Po stečaju Alpine Bau so dela leta 2013 ponovno zastala, Dars pa je dokončanje del v predoru lani zaupal konzorciju podjetij CVP inženiring, Grafist in Hipox. Čeprav se je predvideni čas odprtja predora in hitre ceste skozenj vztrajno zamikal, je zdaj šlo le še za manjša dela. Zato pa je v zadnjih mesecih na dnevni red prišla debata o statusu hitre ceste in posledicah za promet ob morju. Na ministrstvu za infrastrukturo so namreč vztrajali, da hitre ceste ne izvzamejo iz vinjetnega sistema, kot so to predlagale istrske občine. Te so opozarjale na specifično stanje območja in načrtovano razbremenitev oz. zaprtje obalne ceste med Koprom in Izolo, ki bi jo namenili turizmu. Tem ciljem naj bi izgradnja predora od vsega začetka tudi služila, a bi obveznost uporabe vinjete vse to izničila. Konec prejšnjega meseca je ministrstvo z istrskimi župani vendarle sklenilo kompromis, po katerem bo nov odsek hitre ceste, ki gre skozi predor Markovec, vinjeten do priključka na obstoječo izolsko obvoznico, obalno državno cesto pa bodo upravljale lokalne skupnosti.
